「一級河川 寝屋川布施公園調整池築造工事(土留工)」が竣工しました。

本工事は、大阪府の寝屋川北部地下河川浸水対策事業の一環として東大阪市にある布施公園内に雨水調節池を築造する工事の内、掘削・土留、仮設工を行う工事でした。

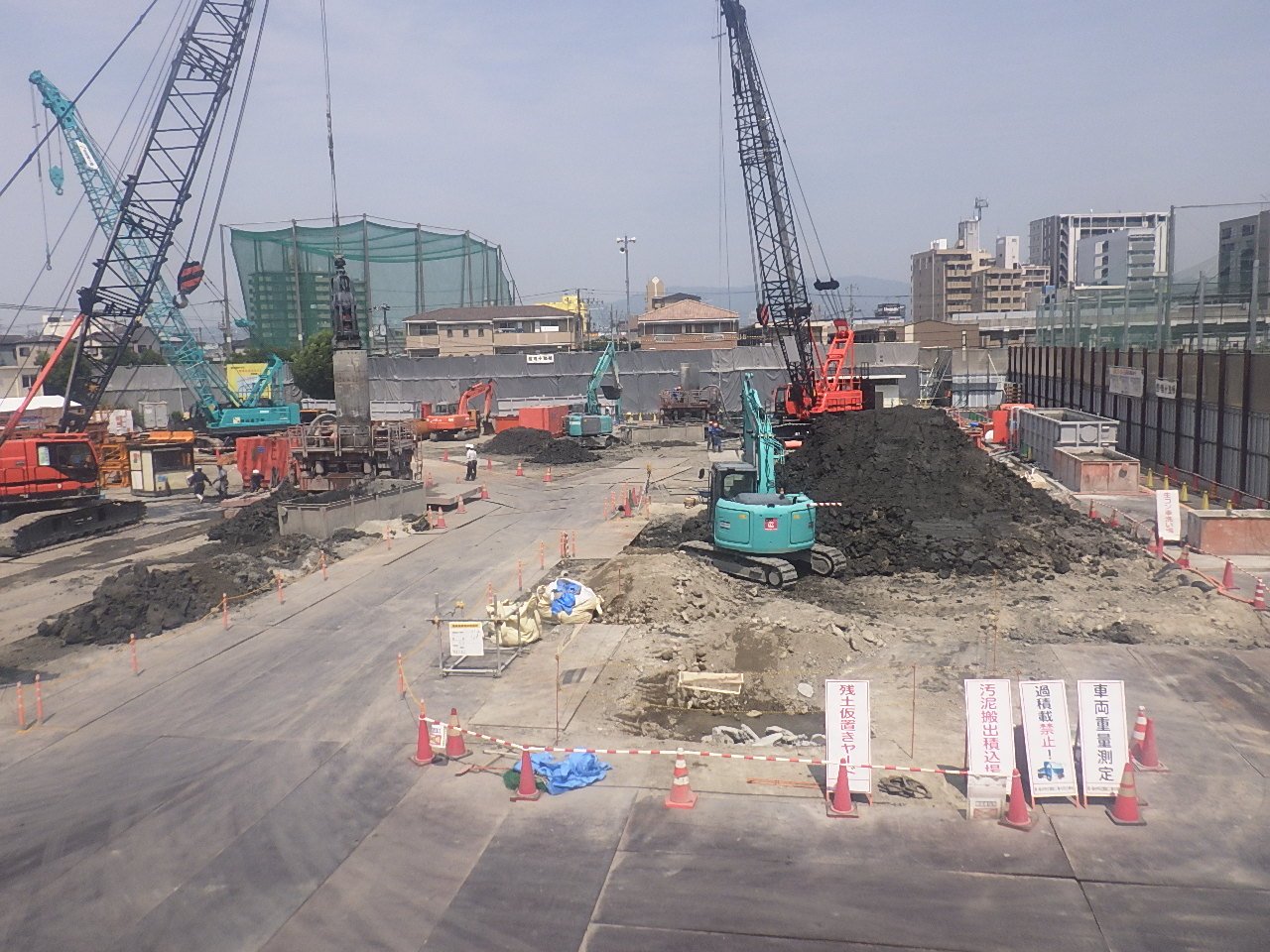

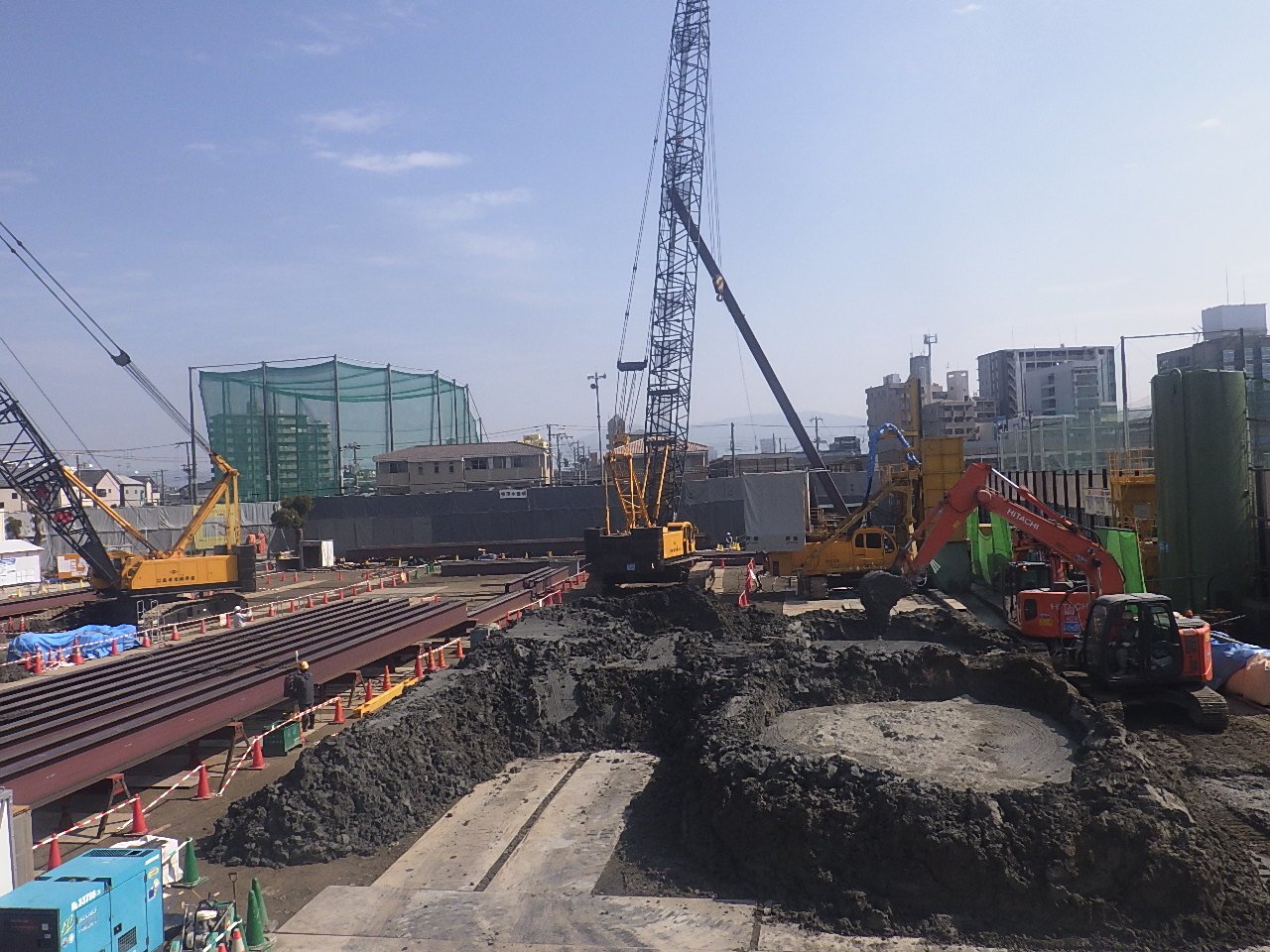

住宅密集地での施工であることから、大断面掘削に伴う周辺地盤への影響低減、大型重機の使用に伴う安全対策、振動・騒音・粉塵等の周辺環境への配慮、交通事故等の第三者災害防止を特に重視しました。
3年5か月にわたる工事となりましたが、地域住民の協力のもと作業所所員一丸となり無事竣工することができました。

工事場所: 大阪府東大阪市森河内東一丁目地内
工 期 : 2018年3月~2021年8月
発注者 : 大阪府
受注者 : ㈱森組・㈱紙谷工務店 特定建設工事共同企業体

工事概要: 掘削工 52,300㎥  残土処理工 55,900㎥  地中連続壁工 176セット
補助地盤改良工(ダブルパッカー) 1,294本
場所打杭工 φ1,200×8.5m 37本 9.0m 204本 9.5m 53本 付帯工他
