「三好池堤体耐震補強工事」を施工開始準備中です。
本工事は、愛知用水を通じて農業用水を安定供給するための貯水池である『三好池』の耐震補強工事をおこなうものです。池の直下には家屋や重要な公共施設があり、地域の皆様の安心・安全を確保する為の重要な工事です。
また、池周辺は総合公園となっており、湖内はカヌー競技場、湖周はランニングや散策道として豊かな自然環境が広がっているため、安全対策、環境保全に細心の注意を払って工事を進めて参ります。
工事場所: | 愛知県みよし市三好町東山畑地内外 |
---|---|
工期: | 平成31年3月19日 ~ 令和3年12月22日 |
発注者: | 独立行政法人 水資源機構 |

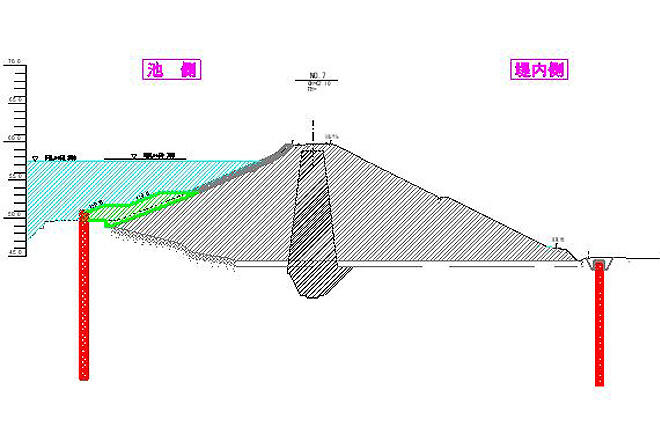

工事概要: | 鋼管杭工(φ1200、φ1000)一式/補強盛土工 8400m3/構造物撤去復旧工・付帯道路工・指定仮設工・無指定仮設工・三好支線水路仮廻し工 各一式 |
施工開始時期: | 令和元年10月中旬(堤内側より) |
